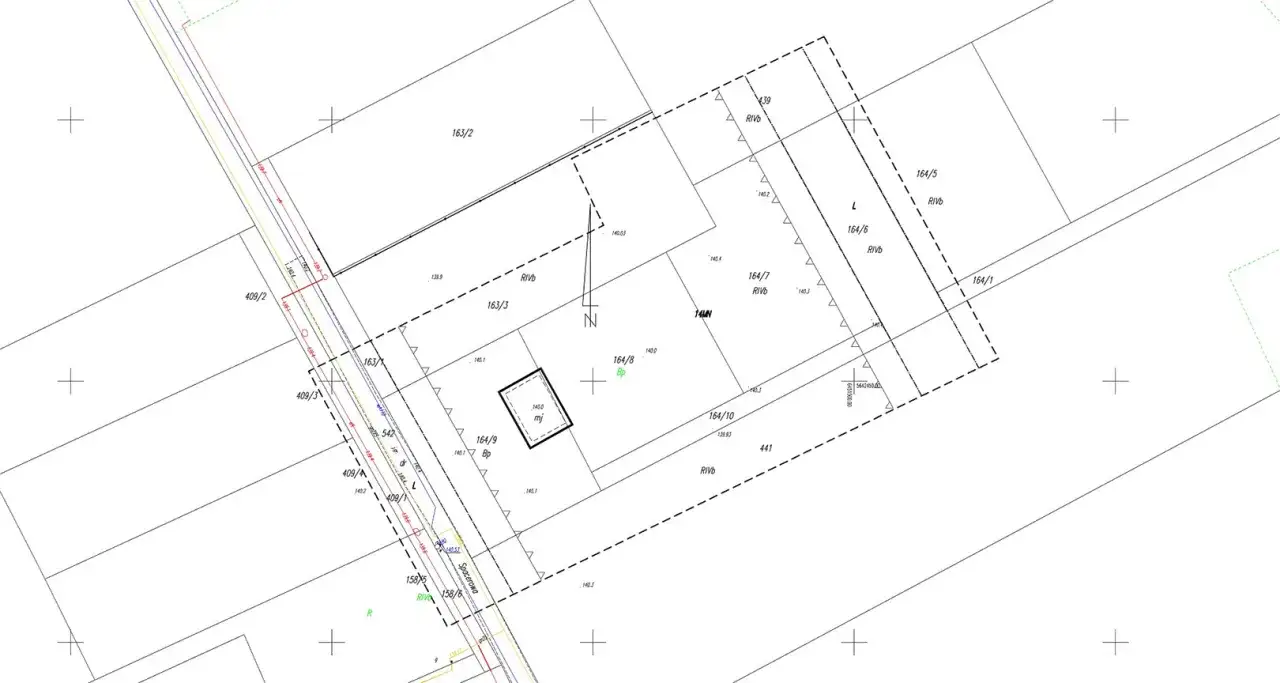

Mapa projektowa to dokument, który porządkuje cały start inwestycji: pokazuje stan działki, uzbrojenie terenu, rzędne i elementy potrzebne projektantowi, zanim powstanie projekt zagospodarowania działki lub terenu. W praktyce decyduje o tym, czy projekt domu, rozbudowy albo przyłącza da się przygotować bez poprawek i bez nerwowego biegania między geodetą a biurem projektowym. Poniżej wyjaśniam, kiedy jest potrzebna, co musi zawierać, ile zwykle kosztuje i na co patrzeć, zanim przekażesz ją projektantowi.
Najkrócej, co warto wiedzieć przed zleceniem opracowania geodezyjnego
- To nie jest zwykła mapa z geoportalu, tylko opracowanie przygotowane do konkretnej inwestycji.
- Przy domu jednorodzinnym najczęściej potrzebujesz jej przed projektem budowlanym.
- Dobra mapa musi być aktualna, mieć właściwą skalę i urzędowe potwierdzenie przyjęcia do zasobu albo pozytywną weryfikację.
- W prostych przypadkach koszt zwykle mieści się w widełkach ok. 1000-2500 zł, a przy trudniejszym terenie rośnie.
- Najczęstsze opóźnienie to zbyt późne zlecenie i brak spójności z koncepcją projektanta.
Kiedy potrzebujesz aktualnego podkładu geodezyjnego
Ja zwykle rozróżniam dwie sytuacje: inwestycję, w której projektant może pracować na prostszym materiale, oraz taką, w której bez aktualnego podkładu nie da się sensownie rozrysować obiektu. W polskich realiach opracowanie geodezyjne jest potrzebne przede wszystkim wtedy, gdy powstaje projekt budowlany, ale także przy wybranych zgłoszeniach związanych z przyłączami lub zbiornikiem gazowym. Jeśli plan obejmuje tylko wykończenie wnętrz, bez zmian w bryle, usytuowaniu obiektu i zewnętrznych instalacjach, często nie ma potrzeby zamawiania takiego dokumentu.
W praktyce największy błąd polega na myleniu go z wyrysem ewidencyjnym albo z mapą, którą można po prostu pobrać z internetu. To dobre materiały orientacyjne, ale nie zastąpią opracowania przygotowanego pod konkretny projekt i zweryfikowanego geodezyjnie. Jeśli projekt dotyczy nowego domu, rozbudowy, nadbudowy, dobudowy garażu czy zmiany układu przyłączy, taki podkład staje się jednym z pierwszych dokumentów do załatwienia. Dzięki temu projektant nie rysuje „w próżni”, tylko na podstawie rzeczywistego stanu terenu.
Warto też pamiętać, że przy granicy działki znaczenie ma nie tylko sama lokalizacja budynku, ale również odległości od sąsiednich obiektów, sieci i istniejących przeszkód terenowych. Stąd właśnie bierze się potrzeba aktualizacji, a nie korzystania z przypadkowej kopii mapy. To prowadzi wprost do pytania, co dokładnie musi się na niej znaleźć.

Co powinno znaleźć się na mapie
Treść takiego opracowania nie jest przypadkowa. Zgodnie z praktyką geodezyjną i przepisami mapa musi pokazywać szczegóły terenowe z mapy zasadniczej, zieleń wysoką z oznaczeniem pomników przyrody, a także inne elementy wskazane przez projektanta lub inwestora, jeśli są istotne dla zamierzenia budowlanego. Dla projektanta liczy się nie tylko „gdzie stoi dom”, ale też to, co może zaważyć na jego usytuowaniu, odwodnieniu, dojazdach czy kolizjach z infrastrukturą.
| Element na mapie | Po co jest potrzebny |
|---|---|
| Granice działki i teren sąsiedni | Pozwalają bezpiecznie ustawić budynek, taras, podjazd i ogrodzenie. |
| Istniejące budynki, ogrodzenia, drogi i podjazdy | Ułatwiają ocenę odległości, dojazdu i ewentualnych kolizji. |
| Sieci uzbrojenia terenu | Pomagają zaprojektować przyłącza i uniknąć wchodzenia w kolizję z mediami. |
| Rzędne, poziomice i ukształtowanie terenu | Są ważne przy odwodnieniu, schodach terenowych, skarpach i niwelacji. |
| Zieleń wysoka i pomniki przyrody | Chronią przed błędnym zaprojektowaniem robót w strefie ograniczeń. |
| Dodatkowe elementy wskazane przez projektanta | Przydają się przy zjazdach, murach oporowych, drogach wewnętrznych i elementach małej architektury. |
Skala też ma znaczenie. Dla działki budowlanej nie może być mniejsza niż 1:500, dla zespołu obiektów i terenów przemysłowych zwykle przyjmuje się co najmniej 1:1000, a dla terenów rozległych i obiektów liniowych 1:2000. Ja zwracam na to uwagę szczególnie wtedy, gdy inwestor chce „zmieścić wszystko na jednej kartce” - zbyt mała skala może wyglądać wygodnie, ale projektantowi po prostu przeszkadza w pracy. Sama treść nie wystarczy też bez poprawnego opisu, numeru obrębu, układu współrzędnych, daty opracowania i danych wykonawcy.
Skoro wiadomo już, co powinno się znaleźć na mapie, warto przejść przez cały proces zamówienia. Tu najłatwiej traci się czas, jeśli inwestor zleca wszystko w złej kolejności.
Jak przebiega zamówienie i ile to trwa
Najbezpieczniejszy wariant jest prosty: najpierw krótka rozmowa z projektantem, potem geodeta, a dopiero na końcu finalizacja koncepcji. W praktyce praca wygląda zwykle tak:
- Wybierasz geodetę z odpowiednimi uprawnieniami.
- Geodeta zgłasza pracę w ośrodku dokumentacji geodezyjnej i pobiera materiały z zasobu.
- Następuje analiza dostępnych danych, planów miejscowych i ewentualnych wcześniejszych opracowań.
- Geodeta wykonuje pomiary w terenie oraz, jeśli trzeba, dodatkowe czynności związane z granicami.
- Powstaje opracowanie w wersji cyfrowej lub papierowej.
- Dokument trafia do weryfikacji i otrzymuje urzędowe potwierdzenie albo oświadczenie o pozytywnym wyniku weryfikacji.
Na czas wpływa przede wszystkim to, jak skomplikowana jest działka i jak sprawnie działa lokalny ośrodek dokumentacji. Przy prostych inwestycjach dokument bywa gotowy w 2-4 tygodnie, ale przy trudniejszym terenie, niejasnych granicach albo dużej liczbie uzgodnień realny termin częściej wynosi 4-6 tygodni, a czasem dłużej. Tryb ekspresowy jest możliwy, lecz zwykle kosztuje więcej i nie zawsze skraca wszystko do kilku dni, bo część etapów zależy od administracji, a nie wyłącznie od geodety.
Jeśli działka jest stara, zabudowana albo ma sporne granice, nie zakładaj automatycznie, że pójdzie szybko. Właśnie tam pojawiają się dodatkowe pomiary i uzgodnienia, których nie widać na pierwszy rzut oka. To naturalnie prowadzi do ceny, bo w geodezji nie ma jednej stawki pasującej do każdego gruntu.
Ile to kosztuje w praktyce
Cena zależy od powierzchni, lokalizacji, stopnia skomplikowania terenu i terminu realizacji. Dla niewielkiej działki pod dom jednorodzinny najczęściej trzeba liczyć około 1000-2500 zł. Przy większym obszarze, gęstej zabudowie, trudnych granicach, rozbudowanej infrastrukturze podziemnej albo konieczności wykonania dodatkowych czynności koszt potrafi wzrosnąć do 2500-4000 zł i więcej.
| Rodzaj zlecenia | Orientacyjny koszt | Co zwykle podbija cenę |
|---|---|---|
| Niewielka działka pod dom jednorodzinny | 1000-2500 zł | Prosta sytuacja terenowa, standardowy termin, niewielki zakres pomiarów. |
| Większa lub trudniejsza działka | 2500-4000+ zł | Gęste uzbrojenie, zabudowa sąsiednia, skomplikowane granice, większy obszar opracowania. |
| Tryb ekspresowy | zwykle +30-50% | Priorytet, szybsza organizacja pracy, krótszy termin oddania. |
Najmocniej wpływają na cenę trzy rzeczy: powierzchnia opracowania, ilość danych do sprawdzenia i dostępność materiałów archiwalnych. Jeśli ktoś podaje wyjątkowo niską stawkę, ja od razu sprawdzam, czy w cenie są pomiary terenowe, weryfikacja, poprawki i wersja cyfrowa. Najtańsza oferta nie zawsze okazuje się tańsza po doliczeniu korekt, ponownego wyjścia w teren i czekania na poprawki.
Warto też pamiętać o szerszym budżecie geodezyjnym. Sama mapa to często dopiero pierwszy etap, bo po budowie dochodzi jeszcze inwentaryzacja powykonawcza. Z punktu widzenia inwestora rozsądniej jest od początku myśleć o całym ciągu dokumentów, a nie o jednym zleceniu wyrwanym z kontekstu. Skoro cena już wybrzmiała, czas na sprawdzenie jakości gotowego dokumentu.
Jak sprawdzić, czy dokument nadaje się dla projektanta
Nie każda mapa jest od razu użyteczna. Ja przed przekazaniem jej projektantowi sprawdziłbym przede wszystkim kilka rzeczy:
- czy dokument obejmuje obszar wystarczający do zaprojektowania budynku, dojazdu i przyłączy,
- czy ma właściwą skalę dla rodzaju inwestycji,
- czy zawiera czytelne uzbrojenie terenu, granice i istotne rzędne,
- czy jest opatrzony urzędowym potwierdzeniem przyjęcia do zasobu albo oświadczeniem o pozytywnej weryfikacji,
- czy ma legendę, dane wykonawcy, datę opracowania i układ współrzędnych,
- czy projektant dostaje od razu wersję, której potrzebuje: PDF, DWG albo komplet papierowy.
Najczęstsze błędy są bardzo przyziemne, ale właśnie przez to kosztują najwięcej czasu. Zbyt mały zakres opracowania, brak informacji o planowanym tarasie, podjeździe czy przyłączu, praca na starym podkładzie bez aktualizacji i zakładanie, że „na pewno jakoś się dopasuje” - to klasyczne źródła poprawek. W praktyce jedna brakująca linia potrafi wymusić ponowny kontakt z geodetą, a czasem nawet zmianę układu projektu.
Jeśli działka ma niepewne granice, stare ogrodzenie albo historię podziałów i scaleń, dobrze jest uprzedzić o tym od razu. Wtedy geodeta może przewidzieć dodatkowe czynności zamiast odkrywać problem dopiero po pomiarach. To szczególnie ważne przy remontach i przebudowach, bo tam granica między prostą formalnością a pełnym opracowaniem bywa bardzo cienka.
Przy remoncie i przyłączach nie zawsze chodzi o ten sam dokument
Ja lubię to rozróżnienie, bo oszczędza wiele nieporozumień. W jednym scenariuszu potrzebujesz pełnego podkładu projektowego, w innym wystarcza prostszy plan sytuacyjny oparty na aktualnej mapie zasadniczej lub mapie jednostkowej. To nie są zamienniki „na oko”, tylko dwa różne narzędzia do różnych zadań.
| Sytuacja | Zwykle potrzebny dokument | Co to oznacza w praktyce |
|---|---|---|
| Nowy dom, rozbudowa, nadbudowa | Podkład projektowy do projektu budowlanego | Projektant potrzebuje pełnego obrazu terenu, uzbrojenia i otoczenia. |
| Przyłącze mediów lub stacja ładowania | Plan sytuacyjny | Dokument jest prostszy i opiera się na aktualnej mapie zasadniczej lub jednostkowej. |
| Sam remont wnętrz bez zmian w bryle i instalacjach zewnętrznych | Najczęściej nie jest potrzebny | Prace wewnętrzne zwykle nie wymagają geodezyjnego podkładu dla projektu budowlanego. |
| Zmiana usytuowania obiektu, taras, podjazd, mur oporowy | Zależy od zakresu projektu | Im większy wpływ na zagospodarowanie działki, tym częściej wraca temat pełnego opracowania. |
W remontach domów jednorodzinnych najwięcej wątpliwości budzi przebudowa starszego budynku. Jeśli zmieniasz tylko wykończenie, najpewniej nie wchodzisz w geodezję. Jeśli jednak przebudowa obejmuje dobudowę, ingerencję w bryłę, nowy wjazd, nowe media albo zmianę odległości od granicy, sprawa robi się projektowa i wtedy dobrze mieć aktualny podkład. Właśnie dlatego tak ważne jest wcześniejsze ustalenie zakresu z projektantem, zanim zamówisz usługę u geodety.
W praktyce nie chodzi o to, żeby mieć „jakikolwiek dokument”, tylko taki, który rzeczywiście pomoże przejść przez projekt bez cofek i dopisków. To najwygodniejszy moment, żeby uporządkować jeszcze jedną rzecz: co przygotować przed zleceniem, żeby cały proces nie rozciągnął się niepotrzebnie.
Co przygotować, żeby projektant nie czekał na poprawki
Najlepiej zacząć od krótkiej, konkretnej paczki informacji. Ja zawsze polecam przygotować:
- numer działki, obręb, gminę i lokalizację inwestycji,
- wstępną koncepcję domu, rozbudowy albo przyłącza,
- informację, czy obowiązuje miejscowy plan, czy decyzja o warunkach zabudowy,
- dane o planowanych mediach i ich przebiegu,
- wszystkie wcześniejsze opracowania geodezyjne, jeśli już istnieją,
- informację o służebnościach, dojeździe, sporach granicznych i starych znakach granicznych,
- uwagi projektanta dotyczące tego, co musi znaleźć się na mapie.
To właśnie ostatni punkt robi największą różnicę. Jeśli geodeta wie, że projekt obejmuje na przykład nowy taras, dojazd, zbiornik, przyłącze i zjazd, od razu może dobrać zakres pomiarów tak, żeby nie wracać do terenu po pierwszej wersji. W dobrze prowadzonym procesie taka współpraca skraca drogę do projektu, a nie tylko poprawia estetykę dokumentu. I to jest chyba najważniejsza rzecz, jaką warto z tego tematu zapamiętać: dobry podkład geodezyjny nie jest formalnością, tylko realnym wsparciem dla całej inwestycji.
